Реконструкция водопровода и водоотведения по проспекту Социалистический

14 августа 2025
0
372

Реконструкция водопровода и водоотведения по проспекту Социалистический



Реконструкция  водопровода и водоотведения по проспекту Социалистический.

        ООО «СМК ВиКС» с 01.02.2025 года по заданию ООО «БАРАНУЛЬСКИЙ ВОДОКАНАЛ» приступила к строительно-монтажным работам по реконструкции на объекте: «Внеплощадочные сети водоотведения и водоснабжения для подключения многоквартирного жилого дома по адресу: г. Барнаул пр-кт Социалистический, д. 97». Строительство водопроводной сети и сетей  водоотведения включают следующие виды работ:

- подготовительные работы;

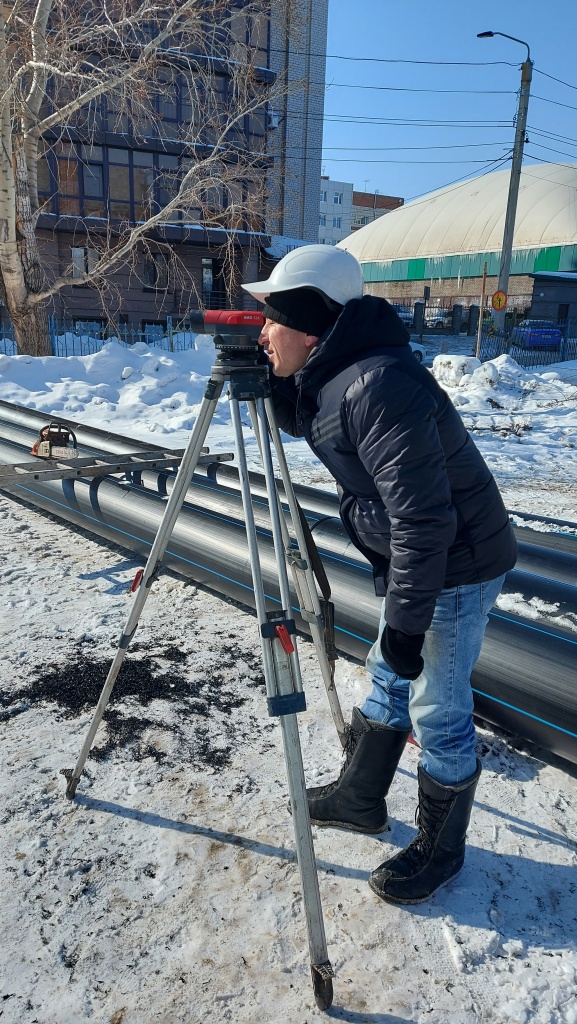

- перенос проекта на местность с разбивкой и закреплением осей и точек с установкой дополнительных реперов;

- земляные работы;

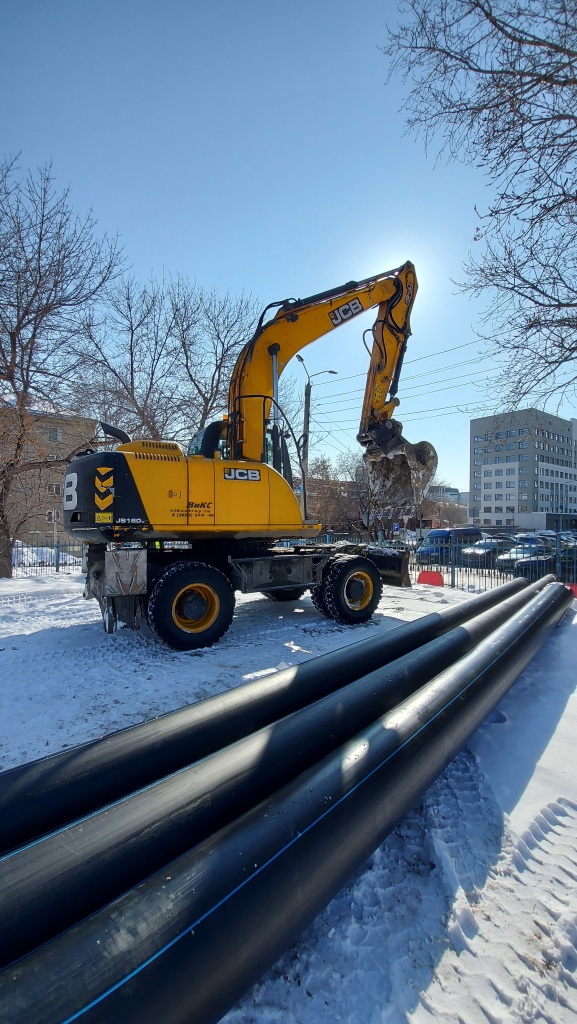

- монтаж трубопроводов, колодцев;

- монтаж запорной и водоразборной арматуры;

- врезка в существующую сеть;

- промывка и дезинфекция трубопровода;

- подключение существующих абонентов;

- обратная засыпка с послойной трамбовкой;

- восстановление покрытия и благоустройство территории, согласно разработанной ПД.

      Ориентировочная протяженность сети канализации диаметром 350 мм– 500 метров, диаметром 160 мм – 250 метров. На реконструируемом участке смонтировано 22 колодца.


           На сегодняшний день работы на внеплощадочных сетях водоотведения выполнены на 100 %.

        Ориентировочная протяженность сетей водопровода диаметром 315 мм – 745 метров, диаметром 355 мм – 200 метров,  диаметром 110 мм –130 метров, диаметром 160 мм – 240 метров.

           На сегодняшний день работы на внеплощадочных сетях водоснабжения выполнены на 90 %.

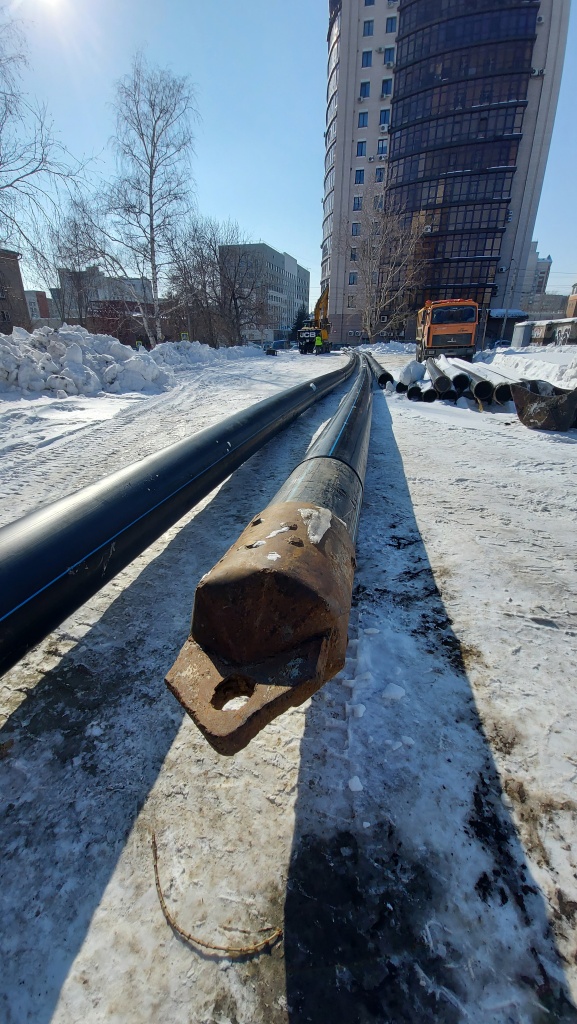

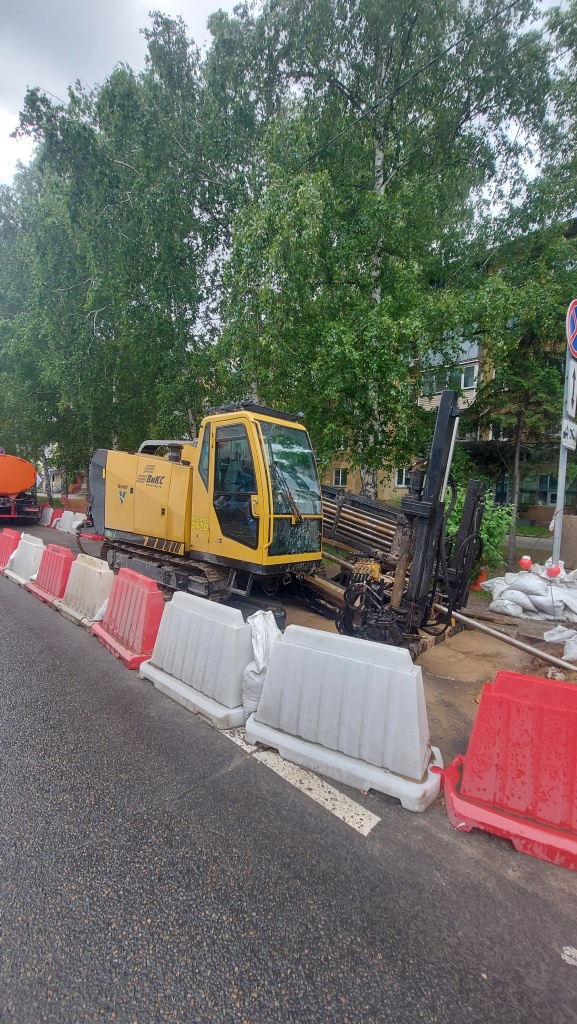

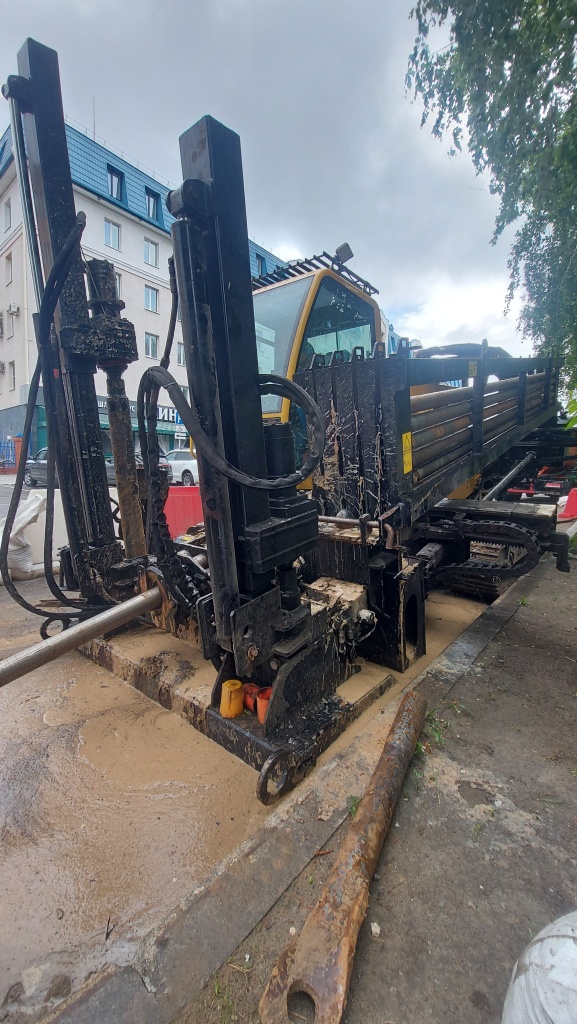

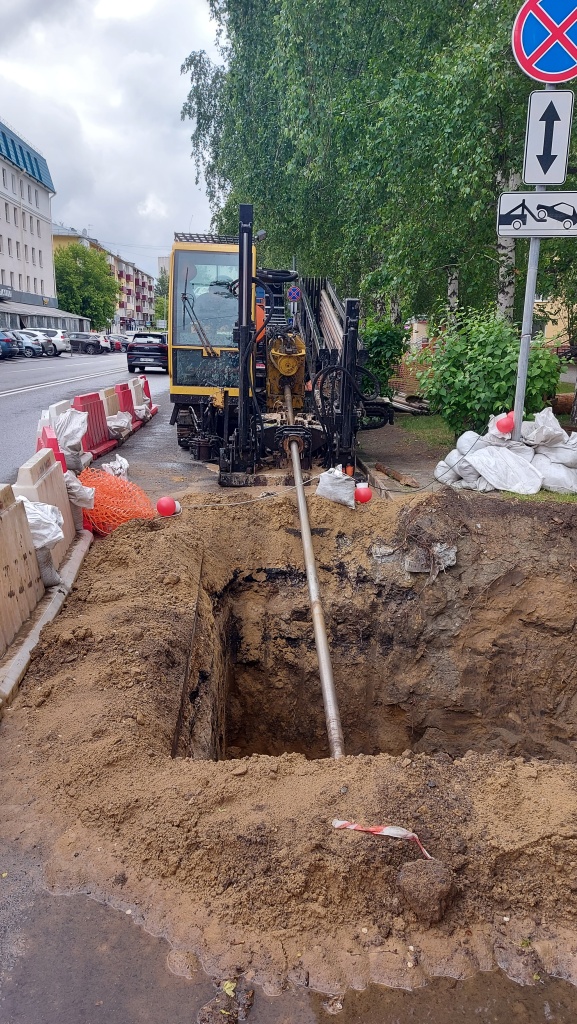

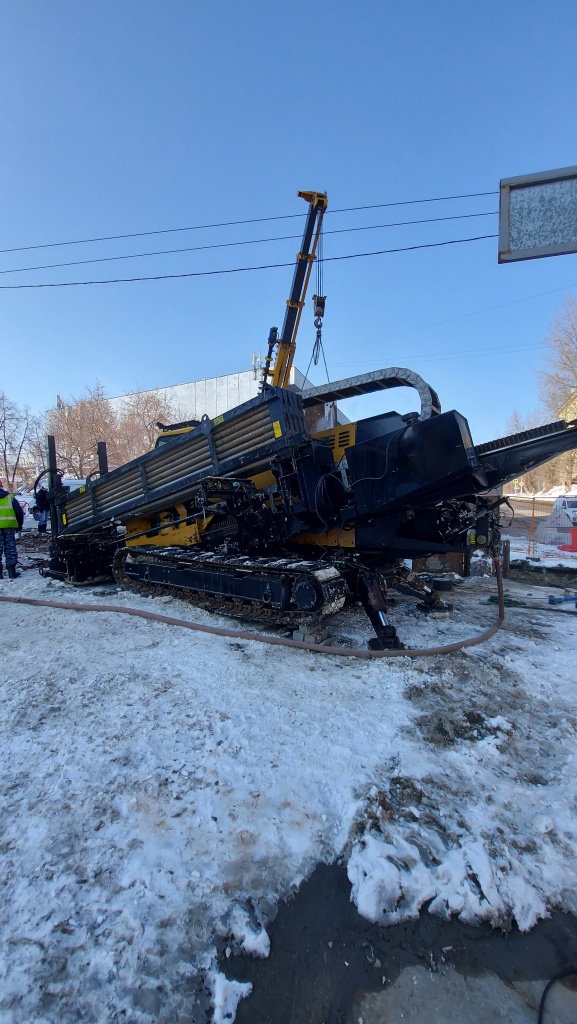

         На реконструируемом участке смонтировано 16 колодцев. Ориентировочная дата окончания работ на сетях водопровода 19.10.2025. Монтаж трубы на всех реконструируемых участках вели при помощи метода горизонтально-направленного бурения (ГНБ) . С учётом того, что все работы проводились в сложных, стеснённых городских условиях, строительно-монтажные работы были выполнены нашими сотрудниками профессионально, качественно и согласно проектной документации.


2025-03-05 14-25-59.JPG

2025-03-05 14-32-08.JPG

2025-03-05 14-33-02.JPG

2025-03-05 14-35-54.JPG

2025-05-27 10-36-51.JPG

2025-05-27 10-37-07.JPG

2025-05-27 10-40-48.JPG

Ответим на возникшие вопросы

Интересное в блоге
